Le informazioni essenziali da avere prima di chiudere la pratica
- Non esiste un unico certificato: di solito serve un fascicolo con progetto, schede tecniche, foto e verifiche finali.
- La compatibilità del sistema conta più del singolo pannello: collante, tasselli, rasante e finitura devono stare insieme in modo coerente.
- La parte fiscale cambia il livello di controllo: asseverazione, ENEA e, in alcuni casi, APE entrano nel dossier.
- I requisiti tecnici non si riducono allo spessore dell’isolante: vanno controllati trasmittanza, ponti termici, condensa e dettagli di posa.
- Per le coperture bisogna verificare anche tenuta all’acqua, continuità del pacchetto e comportamento estivo.
Che cosa certifica davvero un cappotto termico

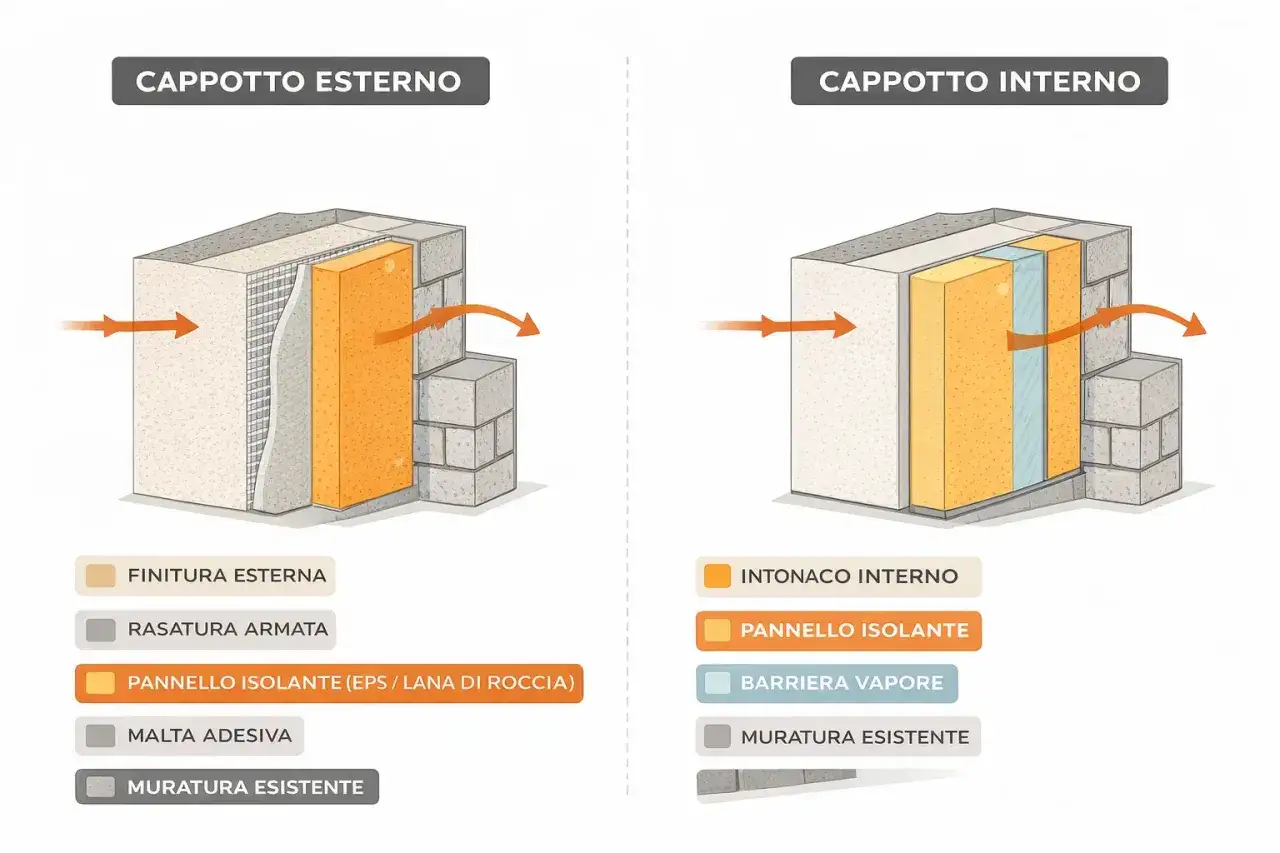

Io distinguo sempre tre livelli. Il primo è il prodotto, il secondo è il sistema, il terzo è l’intervento finito. Questa distinzione sembra teorica, ma in cantiere fa la differenza: un buon pannello non basta se il resto del pacchetto è incoerente.
Il prodotto
Qui entrano in gioco la scheda tecnica, la marcatura CE e la Dichiarazione di Prestazione, cioè il documento con cui il produttore dichiara le prestazioni del materiale. In pratica, mi serve sapere che il componente fa davvero ciò che promette e che i dati usati nel progetto non sono inventati.
Il sistema
Il cappotto non è una somma di pezzi scelti uno per uno a caso. È un sistema composto da pannelli, collante, tasselli, rasatura, rete e finitura, che devono essere compatibili tra loro. Quando si mescolano componenti non pensati per lavorare insieme, il problema non è solo estetico: può saltare la tenuta meccanica, la durabilità o la prestazione termica.
Leggi anche: Isolamento tetto piano: guida completa a costi e soluzioni
La posa e il risultato finale
Il terzo livello è quello che spesso viene sottovalutato. La qualità vera si vede nei dettagli: tagli precisi, giunti corretti, continuità sugli imbotti, attenzione ai balconi, alle soglie e agli attacchi con la copertura. In altre parole, il cappotto si giudica anche da come risolve i punti deboli dell’edificio, non solo da quanto è spesso.
Quando questi tre livelli sono allineati, la documentazione diventa leggibile e difendibile. A quel punto ha senso entrare nel fascicolo che conviene tenere in cantiere, non all’ultimo minuto.

I documenti che conviene avere in cantiere
In un intervento serio io preparo sempre un fascicolo unico, perché è il modo più semplice per evitare buchi informativi tra progettista, impresa e committente. Alcuni documenti sono essenziali, altri non sono sempre obbligatori ma in pratica salvano molte discussioni a fine lavori.
| Documento | Chi lo prepara | A cosa serve | Nota pratica |
|---|---|---|---|
| Relazione tecnica o progetto | Tecnico abilitato | Definisce stratigrafia, spessori, obiettivi prestazionali e dettagli costruttivi | Va chiuso prima di ordinare i materiali, non dopo |
| Schede tecniche e DoP | Produttore | Dimostrano le prestazioni dichiarate dei componenti | Controllo utile su lotto, versione e compatibilità del sistema |
| Marcatura CE ed eventuale ETA del sistema | Produttore o fornitore del sistema | Aiutano a verificare che il kit sia commercializzato e descritto correttamente | Conta molto quando si usa un sistema completo e non pezzi sciolti |
| Capitolato e computo metrico | Progettista o direzione lavori | Collegano materiali, quantità e lavorazioni al contratto | Servono a bloccare sostituzioni “creative” in corso d’opera |
| Report fotografico | Impresa o direzione lavori | Documenta stato iniziale, posa e finitura | Le foto dei dettagli valgono quanto quelle generali |
| Verbale di fine lavori o dichiarazione di corretta posa | Direzione lavori o impresa | Chiude l’intervento e responsabilizza l’esecuzione | Non sempre è il documento “unico” previsto dalla legge, ma è molto utile |
| Asseverazione e pratica ENEA | Tecnico abilitato | Attestano requisiti tecnici e spese quando l’intervento è agevolato | Qui scadenze e firme diventano decisive |
| APE ante e post | Tecnico certificatore | Mostrano il miglioramento energetico prima e dopo l’intervento | Richiesti solo in alcuni casi, ma non vanno improvvisati |
| Fatture e bonifici parlanti | Committente | Provano il pagamento corretto ai fini fiscali | Vanno conservati insieme al resto del fascicolo |
Se il cantiere serve anche per una detrazione, a questo elenco si aggiungono documenti con scadenze precise. Ed è lì che molti lavori rallentano, perché la parte amministrativa viene considerata solo alla fine.
I requisiti tecnici che fanno passare o bocciare la pratica
La documentazione regge solo se l’isolamento è coerente con l’edificio. Il primo controllo riguarda la trasmittanza termica finale, cioè la capacità della parete o della copertura di disperdere meno calore dopo l’intervento. Ma non basta leggere un numero: bisogna capire come quel numero è stato ottenuto e se descrive davvero la stratigrafia eseguita in cantiere.
- Continuità dell’isolamento: un cappotto con tagli, vuoti o giunti mal chiusi perde parte del suo effetto.
- Ponti termici: balconi, pilastri, cassonetti, attacchi alla copertura e spigoli sono i punti più delicati, perché concentrano dispersioni e condense.
- Gestione del vapore: il freno al vapore, cioè la membrana che controlla il passaggio dell’umidità, va valutato quando la stratigrafia lo richiede.
- Compatibilità del supporto: murature degradate, intonaci scadenti o supporti irregolari possono compromettere l’adesione del sistema.
- Fissaggi e finiture: tasselli, rasature e rivestimenti devono essere scelti per quel supporto, non per abitudine.
In pratica, lo spessore non è l’unico parametro che conta. Un intervento ben progettato può essere più efficace di uno più spesso ma mal dettagliato, soprattutto nei punti in cui l’edificio cambia geometria. Da qui si capisce perché la distinzione tra pareti e coperture non è solo terminologica.
Quando entrano in gioco ENEA e le detrazioni
Se l’intervento non serve solo a migliorare il fabbricato ma anche a ottenere un’agevolazione, il fascicolo deve dimostrare requisiti e spese in modo più rigoroso. In questi casi entrano in scena l’asseverazione del tecnico, la trasmissione della pratica e, quando richiesto, gli APE ante e post operam.
Secondo ENEA, la trasmissione della pratica va effettuata entro 90 giorni dalla fine lavori nei casi previsti. L’Agenzia delle Entrate ricorda inoltre che, per alcuni interventi di isolamento termico, l’intervento deve riguardare più del 25% della superficie disperdente lorda per rientrare nei perimetri agevolati. Non è una sfumatura burocratica: è il confine tra un lavoro eseguito bene e una pratica spendibile.
- Definisci subito la data di fine lavori, perché da lì partono i termini per l’invio e per l’archiviazione.
- Verifica il perimetro dell’agevolazione prima di partire con il cantiere, non quando i ponteggi sono già smontati.
- Fai predisporre l’asseverazione dal tecnico quando il regime agevolativo la richiede.
- Conserva fatture, bonifici e contratto nello stesso archivio del fascicolo tecnico.
La parte fiscale, però, non certifica la qualità del cappotto: certifica la sua spendibilità dentro l’incentivo. E quando si lavora su pareti e coperture insieme, questa distinzione diventa ancora più importante.
Cappotto su pareti e coperture non segue le stesse criticità
Le coperture rientrano tra le superfici opache orizzontali o inclinate che delimitano il volume riscaldato, quindi il principio tecnico è lo stesso delle facciate: ridurre la dispersione e migliorare il comfort. Però i punti deboli cambiano, e su questo non faccio sconti in fase di controllo.
| Aspetto | Pareti verticali | Coperture e tetti |
|---|---|---|
| Criticità principale | Ponti termici e raccordi con serramenti, balconi e pilastri | Tenuta all’acqua, continuità del pacchetto e comportamento estivo |
| Dettagli da verificare | Imbotti, zoccolatura, davanzali, giunti di facciata | Colmi, gronde, lucernari, comignoli, lattonerie |
| Rischio tipico | Muffa e condensa nei punti freddi | Infiltrazioni o surriscaldamento degli ambienti sottotetto |
| Documenti utili | Foto dei dettagli e relazione di posa | Sezioni costruttive e verifica dei raccordi impermeabili |
Quando il cappotto riguarda la copertura, io controllo con più attenzione gli attacchi a lucernari, comignoli, colmi, gronde e linee di bordo. Se questi punti non sono chiari in progetto, la pratica può sembrare completa sulla carta e fragile nella realtà. Ed è proprio qui che emergono gli errori più frequenti.
Gli errori che vedo più spesso nei fascicoli incompleti
- Confondere scheda tecnica e DoP: la prima descrive il prodotto, la seconda dichiara le prestazioni garantite dal produttore.
- Mescolare componenti non compatibili: cambiare collante, tasselli o finitura senza verificare il sistema è uno degli errori più costosi.
- Ignorare i dettagli: un cappotto ben raccontato in planimetria ma poco documentato nei nodi costruttivi resta debole.
- Fotografare solo il lavoro finito: senza immagini dell’ante operam e della posa intermedia, il fascicolo perde forza probatoria.
- Lasciare fuori le coperture: su un tetto il problema non è solo isolare, ma far convivere isolamento, impermeabilizzazione e ventilazione, quando prevista.
- Chiudere la pratica in ritardo: la qualità tecnica non compensa una scadenza mancata o una firma mancante.
Il problema, quasi sempre, non è la mancanza di un singolo foglio ma la somma di piccole incoerenze: un prodotto sostituito all’ultimo, una foto mancante, una stratigrafia che non coincide con il cantiere, un documento fiscale non allineato. Per questo la chiusura documentale va trattata come una fase tecnica, non come una formalità.
La checklist che userei prima di chiudere il fascicolo
- Relazione tecnica coerente con lo stato dei luoghi e con la soluzione realmente eseguita.
- Schede tecniche, DoP e documenti di sistema raccolti per tutti i componenti principali.
- Verifica di trasmittanza, ponti termici e rischio di condensa, soprattutto nei nodi critici.
- Report fotografico completo, con ante operam, fasi di posa e finitura finale.
- Documenti fiscali e, se necessari, asseverazione, APE e trasmissione della pratica.
- Verbale finale o dichiarazione di corretta posa firmata da chi ha seguito davvero il cantiere.
Quando lavoro su un cappotto, il mio criterio è semplice: se un documento non aiuta a capire cosa è stato fatto, con quali materiali e con quale risultato, probabilmente è incompleto. Una documentazione ordinata protegge il committente, l’impresa e anche il tecnico, perché rende verificabile ogni passaggio dell’intervento. Se il fascicolo è chiaro, la qualità dell’opera si difende da sola.
